Mudarse a un galpón más grande puede ser una señal de crecimiento. También puede ser el momento en que una empresa consolida durante años decisiones que se tomaron demasiado rápido.
Una mudanza de tostadero de café debería empezar mucho antes del día en que se trasladan las máquinas. El trabajo real es decidir cómo queremos que funcione la nueva planta.
Un galpón nuevo y dudas sobre qué exigir
ARDU Café se acercó a AEFE porque iba a mudarse a un nuevo galpón y no tenía claro qué requisitos higiénico-sanitarios debía considerar para sus operaciones.
La alternativa aparentemente sencilla era reproducir la distribución de la planta anterior. Pero hacerlo implica trasladar también sus limitaciones, por eso se propuso una mirada más amplia: diseñar el layout pensando en el funcionamiento a largo plazo.
Antes
- Un galpón nuevo sin definición de cómo organizarlo
- Dudas sobre los requisitos higiénico-sanitarios
- Riesgo de copiar la distribución anterior
Después
- Layout a escala con procesos, equipos, flujos y stocks
- Planta pensada para cumplir los requisitos desde el diseño
- Espacio reservado para el crecimiento previsto
Primero relevar, después diseñar, finalmente ejecutar
Se relevaron los procesos, equipos, áreas, flujos y necesidades de stock, y con esa información se desarrolló el diseño de la nueva instalación.

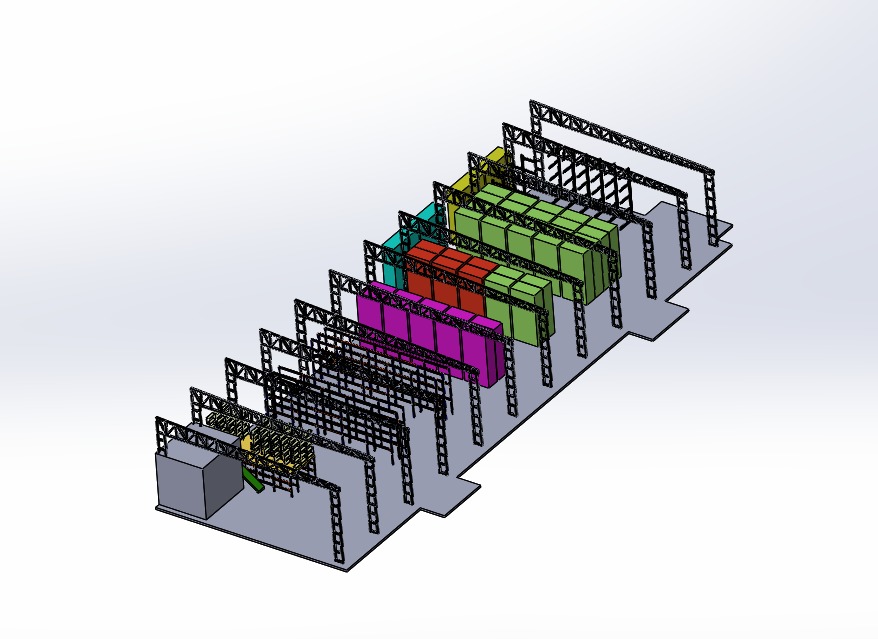

Layout de la nueva planta
El diseño analizó cómo se relacionan las áreas y qué recorridos genera la operación, no solo dónde ubicar cada máquina. Trabajar a escala permitió comparar alternativas antes de comprometer recursos en obra.
La tostadora que todavía no se había comprado
Existía la posibilidad de incorporar una nueva tostadora. En vez de esperar a comprarla, se trabajó con los planos del fabricante: el equipo se modeló en 3D, se incorporó al diseño y se reservó su espacio.
El layout como plan de mudanza
Los entregables sirvieron como guía para planificar la mudanza, construir los muros y localizar los equipos e instalaciones dentro del galpón. El diseño previo se transformó en una herramienta de ejecución.
Del galpón nuevo a una planta autorizada
El layout fue implementado y la nueva planta obtuvo las autorizaciones correspondientes para comercializar sus productos.
Establecimiento autorizado
La planta quedó instalada según el layout desarrollado, con equipos e instalaciones localizados, y autorizada para comercializar.
Ampliación concretada en el espacio previsto
Tiempo después de la mudanza se concretó la inversión en la nueva tostadora, que se instaló en el lugar que ya estaba reservado para ella.
Diseño y ejecución conectados
La planta que se analizó fue la misma que luego se construyó, sin rediseñar sobre la marcha.
